供水管网冲洗
一、施工流程
1.施工设备准备:根据供水管网情况,需要进行高压冲洗。高压冲洗车施工前,提前就位,由甲方做好管道的断口准备。消毒药剂现场配置,次氯酸钠发生器准备就位。其它零星清洗设备提前准备就位。
2.施工人员的准备:本工程系生活水箱清洗消毒、生活供水管网冲洗消毒工程,施工人员不少于10名,以上人员均为清洗施工人员,持证上岗。
3.材料准备:施工前高压冲洗设备,水源,电源准备就位。将作为卫生防疫、安全防护用的材料如消毒工作服、口罩、消毒水靴、一次性消毒手套、高压清洗机、潜水电泵(220v两台、380v两台、行灯变压器、轴流风机、警示标志等施工器具,组织到现场。
4.焊接材料及焊接人员准备就位:在施工过程中,为了防范因管道破损而发生的漏水现象,焊接材料及焊接人员需提前就位。
5.技术及安全交底

· 根据甲方设备具体情况及主要清除的杂质,须由甲方人员提前做好管道的断口施工及停水通知。关闭供水管网阀门,打开管道冲洗阀门,进行放水。待管道中无存水时,由高压水车进行冲洗施工。因水车所带水管约为100米左右,因此在施工中每隔100米须做一断口,逐段进行冲洗。待一段冲洗完毕后,进行下一段冲洗,整根管道冲洗完毕后,将断口连接上。进行消毒处理。密闭12小时后,从末梢进行冲洗。施工人员严格执行国家及北京市卫生局关于二次供水水箱清洗消毒供水管网冲洗消毒流程规定,按照工艺流程进行施工。
· 根据甲方现管网布局图,须由相关人员落实具体可进行冲洗的管道的阀门是否能关闭。如不能分段进行,将面临全厂停水。这样的话,停水时间长,一次施工工程量大。在此提请甲方根据施工时间进行适当安排,以免影响正常的生产、生活用水。
· 我公司预计高压冲洗施工期为两天左右。在施工进行完毕后,若因管网锈蚀严重,所造成的管网破损,漏水,需要更换管道时,请甲方提前做好准备。(因高压冲洗压力较大,对管道壁上所积存的水垢,去除力很强。在以往的施工过程中,发生过清洗后因管道壁破损而漏水现象的现象,故提醒甲方注意!
二、施工步骤
(1)消毒材料:使用北京市卫生局备案的次氯酸钠发生器配置的消毒溶液及二氧化氯(CLO2),消毒材料对人身体无害,能够有效杀灭水中的大肠杆菌、粪大肠杆菌及其他有害微生物,作为二次供水水箱及供水管网的消毒剂,能够满足本工程的需要。

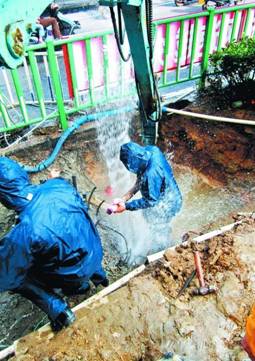

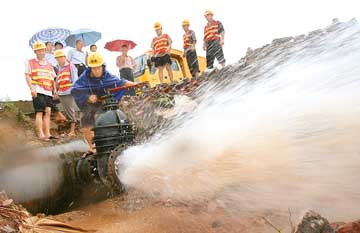

(2)供水管网高压冲洗的常规做法: 管道断口--高压水车取水每次约1吨左右--将清洗枪头放入管道--启动高压枪,开始冲洗--大量清水冲洗,直至出清水为止--封闭断口加药消毒--静止约12小时--末梢放水冲洗。
三、高压冲洗具体做法
1.任何施工作业前,将警戒板、警示牌放到明显位置,与施工无关人员禁止进入施工区域。当日施工作业完成后,撤出相关标识,恢复现场至施工前状态。
2.进行蓄水池的清洗消毒施工,以保证在以后的高压冲洗等施工作业时所取的水为干净水。
3.进入高压冲洗前,应做好管道断口及清洗用水源的储备工作,使工作中有充沛的存水,以备使用。
4.高压冲洗设备,提前就位。连续作业,保证在短时间内完成高压冲洗施工。
5.高压冲洗结束后,需立即组织人员恢复管网,以便我公司进行下一步的消毒施工。
6.消毒液在管道中静置时间不得低于12小时。
7.在此道供水管网末梢逐点进行排放,将管道中含有消毒液的水全部排出。直至末梢出清水时进行余氯检测,此时余氯含量应介于0.10-0.30mg/L判定为合格。合格后交付使用。
8.一道供水管网冲水消毒施工结束后,进行另一道供水管网的冲洗消毒施工,直至全部供水管线冲洗消毒完毕。
9.蓄水池清洗消毒、供水管网冲洗完毕后,甲乙双方现场验收,并填写施工验收单、建立存档资料。
四、施工现场清理施工
现场施工作业完毕后,及时清理施工现场,整理施工用品、用具恢复现场到施工前状态。甲方可根据实际需要,联系相关部门,进行取水化验,水质检测合格后正式交付使用。
